供水保障工程稳步推进
孝感城区供水保障工程自2020年3月20日开工建设以来,受到各级领导及市民的广泛重视,该项目是省级重点建设项目,总投资约10.73亿元,分为两期实施,主要建设内容为新建改建DN1000-1600输配水管线55公里,新增输水能力23万吨/日、供水能力15万吨/日。
为加快建设进度,项目专班人员根据明确的工程进度目标,制定切实可行的施工计划安排,关键节点采取加人、加机械、加班加点等措施全力确保工程稳步推进。
目前,项目一期2个子项已完成竣工验收,二期三水厂扩建工程、汉江原水输水管道复线工程正在紧张建设中。
一期工程2个子项顺利通过竣工验收
7月15日,在城区供水保障工程项目专班领导和各参建单位的共同见证下,107国道孝感南段给水管线迁改工程顺利通过竣工验收。此前八一水厂至二水厂供水联通工程已于5月12日完成竣工验收,这也标志着城区供水保障工程一期2个子项建设任务已全部圆满完成。
107国道孝感南段给水管线迁改工程于2020年3月20日破土动工,今年6月中旬完工;八一水厂至二水厂供水联通工程于2020年5月7日开工建设,今年3月中旬完工。一期2个子项共新建DN1400-1600配水干管约23公里,累计完成投资约3.08亿元。
通宵作业联通管网 保障城市供水安全

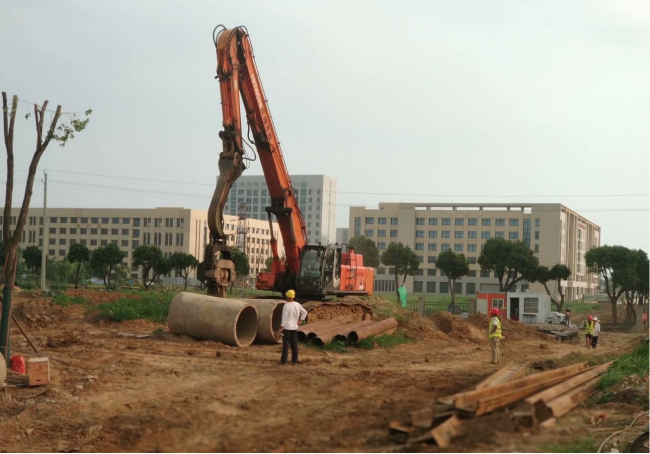

为保障城区供水管网畅通和市民用水安全,4月17日夜间,公司组织工程施工队伍,抢抓晴好天气,利用夜间公路车辆少的间隙,连夜对107国道沦河互通段、城区陈八埠段两处供水管网进行改迁。
据了解,现有老城区供水管道位于107国道道路中间,一旦107国道改扩建工程开始施工,随时可能损坏原水管网,届时,城区将面临大面积停水,主供水管线安全性得不到保障。此次通宵作业,主要是将主供水管线进行改迁,为107国道改扩建工程让路。

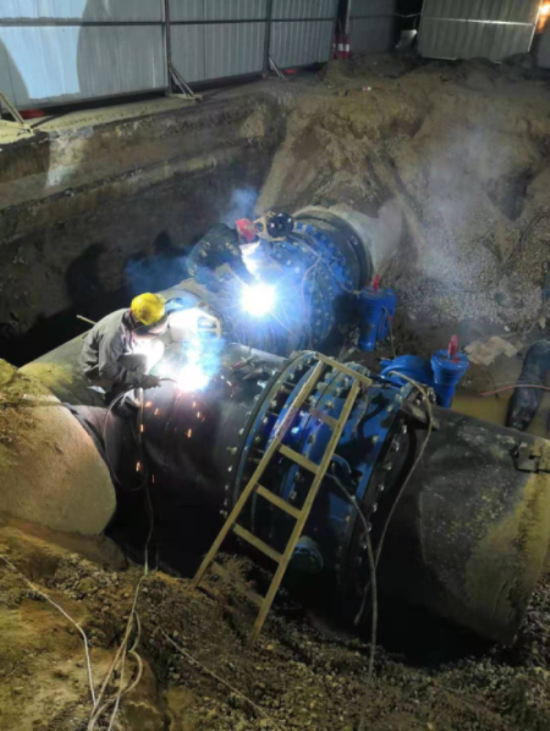

凌晨一点,施工作业车辆正在对原有内径为1.4米的水泥管道进行破除,待余水放完之后,将会与新的内径为1.6米的改迁管道进行碰头连接。为尽快完成施工,公司分班组对两处碰头连接工程进行同步实施,电焊工和机械操作人员随时待命,通宵作业。
由于该工程工程量较大,整个施工时间持续20多个小时。为做好供水管道施工及保障居民供水,公司提前发布通知,并于17日采取早、中、晚分时段供水,满足居民日常用水需要。该工程完工后,城区供水保障安全性能将大大提升。
“热火朝天”建设忙 铆足干劲向前“犇”

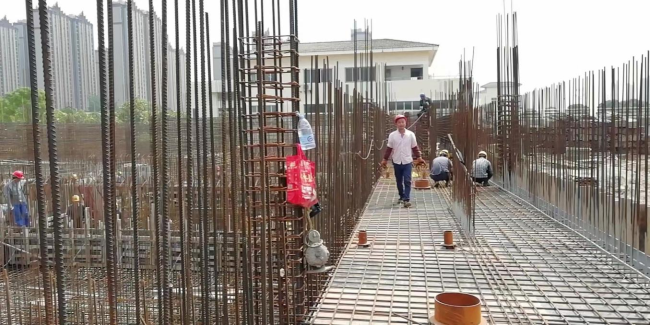

打桩机轰鸣声此起彼伏,工人们奋战在各自作业面上,一辆辆大型运输车穿梭往来,三水厂扩建工程项目现场已是一派热火朝天的繁忙景象。
自去年12月8日三水厂扩建工程开工以来,该项目在市委市政府领导的重视和供水保障工程专班的协调配合下,加大组织力度,大力推进项目建设。该工程与汉江取水泵站扩建、汉江原水输水管道复线建成后,我市原水规模将由23万m?/d提升至46万m?/d,净水工程由25万m?/d提升至40万m?/d,将极大地缓解目前用水紧张的局面,促进我市经济的可持续发展。

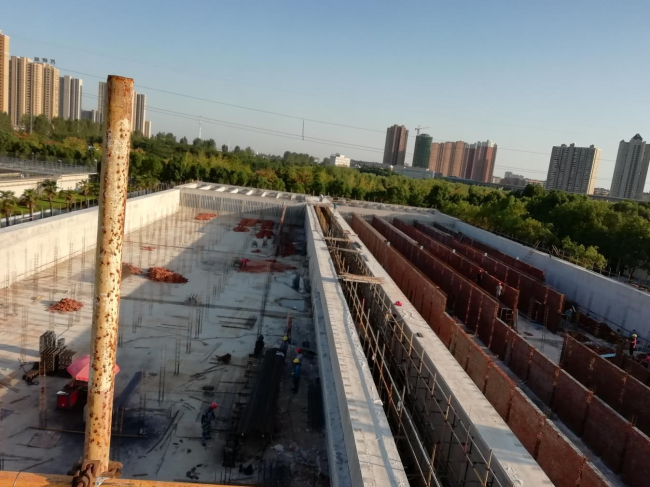

截止9月份,已完成总工程量的76%:其中清水池主体结构已完成100%,进入设备管道安装阶段;V型滤池主体结构完成100%;折板絮凝平流沉淀池主体结构完成100%;平流沉淀池导流墙完成50%;加氯间主体结构完成100%,室内砌体结构工程90%;污泥浓缩池结构完成80%。
